Vídeo 4D
O filme da obra, do canteiro à entrega, e um resumo curto para reuniões, clientes e redes sociais.
- MP4 · 1080p
- Filme completo + resumo
- Com datas e etapas na tela
Transcrição do vídeo
- 00:00Obra-exemplo · 10 pavimentos

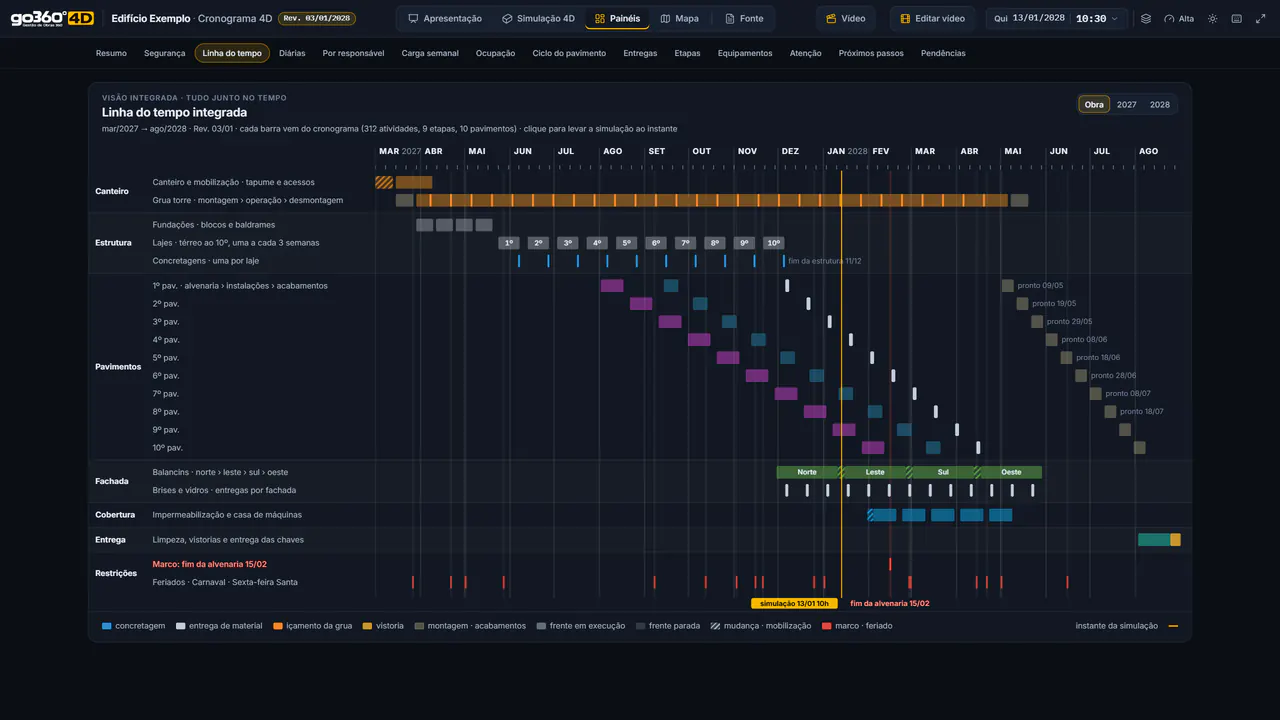

01 MAR 2027 – 31 AGO 2028 · 79 semanas - 00:02Canteiro e mobilização — tapume, containers e grua

01 MAR 2027 – 08 ABR 2027 - 00:05Fundações — blocos e baldrames

28 MAR 2027 – 27 MAI 2027 - 00:13Estrutura — pilares, vigas e lajes

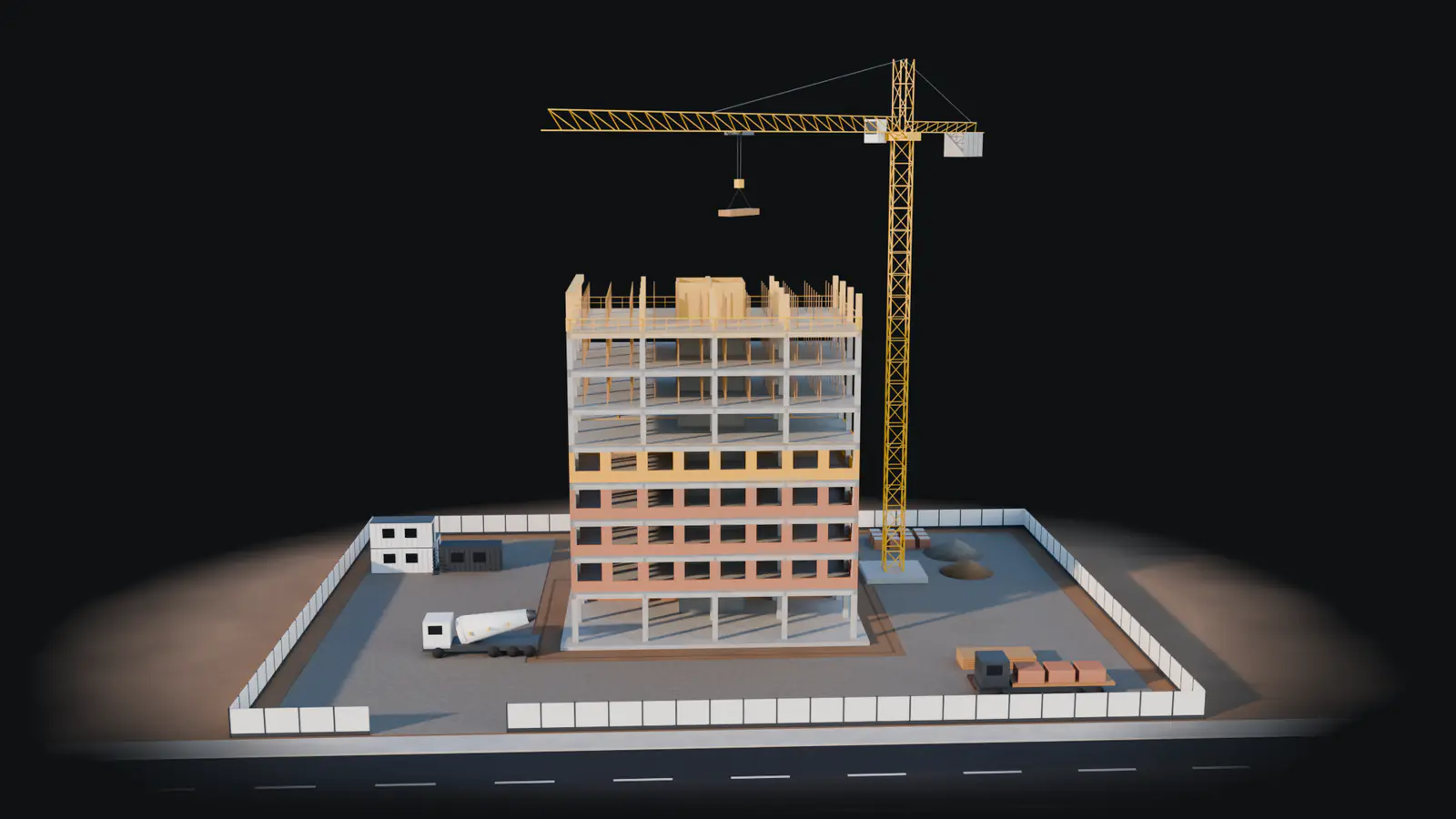

22 MAI 2027 – 11 DEZ 2027 - 00:19Alvenaria e vedações — blocos cerâmicos

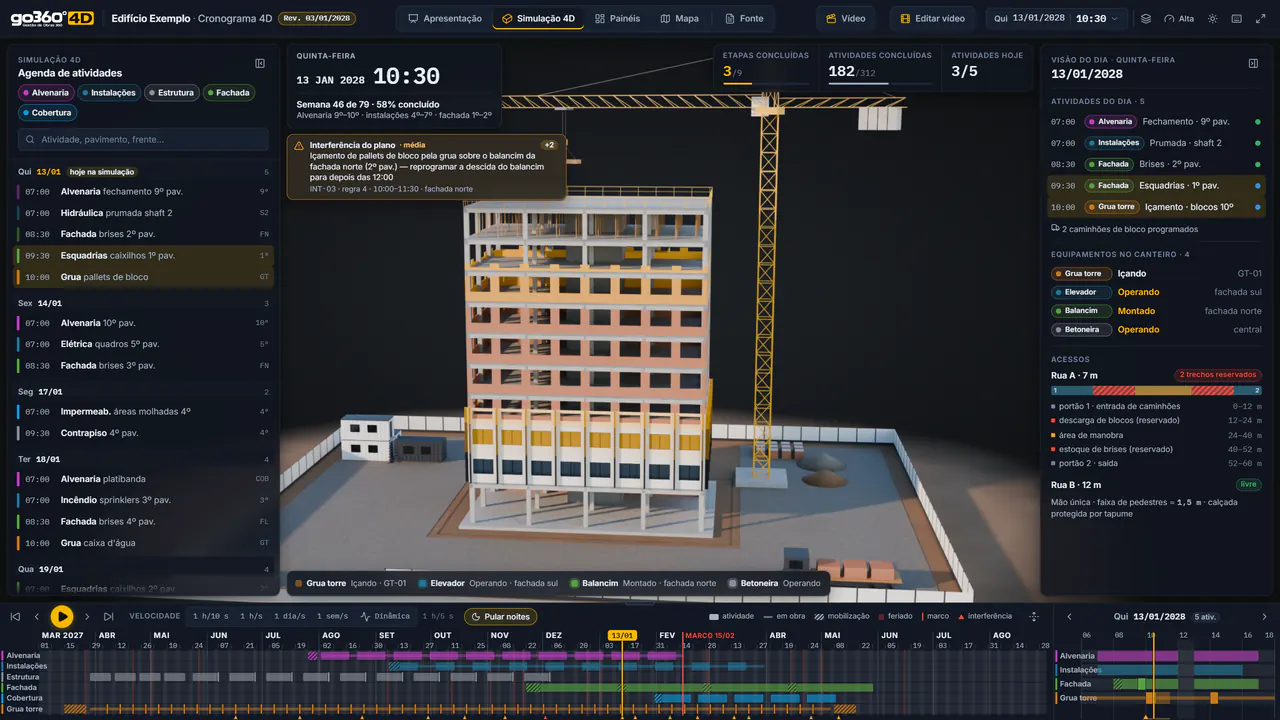

01 AGO 2027 – 15 FEV 2028 - 00:22Instalações — hidráulica, elétrica e incêndio
14 SET 2027 – 30 MAR 2028 · três frentes ao mesmo tempo - 00:27Fachada e esquadrias — revestimento, brises e vidros
30 NOV 2027 – 04 JUN 2028 - 00:34Cobertura — impermeabilização e casa de máquinas
04 FEV 2028 – 13 MAI 2028 - 00:40Acabamentos e paisagismo — pisos, marquise e jardins
02 MAI 2028 – 09 AGO 2028 - 00:50Entrega — vistoria e chaves

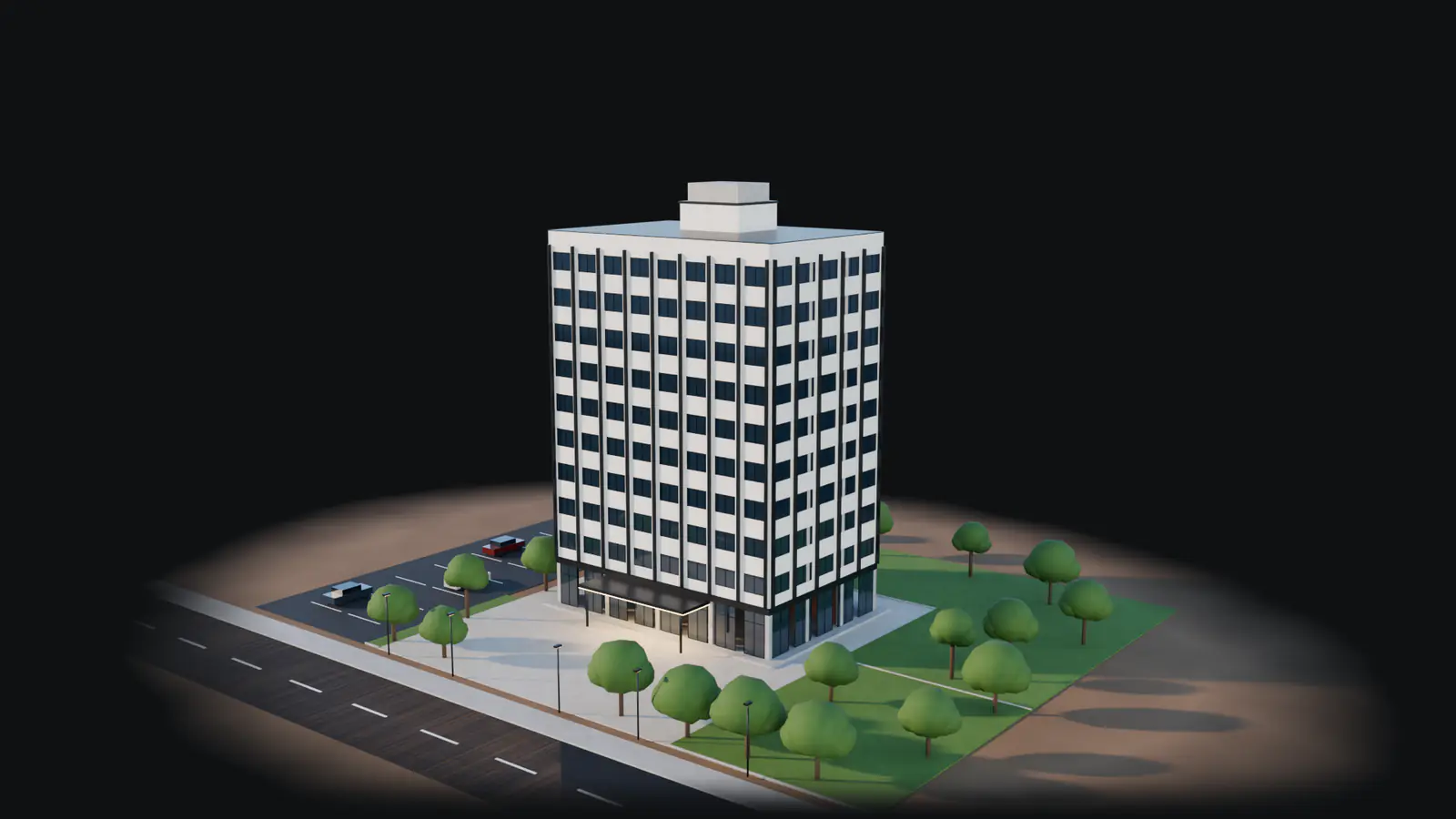

03 AGO 2028 – 31 AGO 2028 - 00:55Obra entregue · 100%
31 AGO 2028, exatamente como planejado
